Ordonnancement

Logiciel d'ordonnancement : Guide complet des critères de choix et comparatif Excel / ERP / Logiciel d'ordonnancement

27/10/2025

Blog

Logiciel d'ordonnancement : Guide complet des critères de choix et comparatif Excel / ERP / Logiciel d'ordonnancement

Blog

Logiciel d'ordonnancement : Guide complet des critères de choix et comparatif Excel / ERP / Logiciel d'ordonnancement

Blog

Logiciel d'ordonnancement : Guide complet des critères de choix et comparatif Excel / ERP / Logiciel d'ordonnancement

Matrice comparative des logiciels d'ordonnancement : Excel vs ERP vs APS pour l'optimisation de production industrielle
Matrice comparative des logiciels d'ordonnancement : Excel vs ERP vs APS pour l'optimisation de production industrielle
Matrice comparative des logiciels d'ordonnancement : Excel vs ERP vs APS pour l'optimisation de production industrielle

Les symptômes qui révèlent le besoin d'un logiciel d'ordonnancement

Vous reconnaissez-vous dans ces situations quotidiennes ? Vos commandes prioritaires accumulent les retards malgré vos efforts constants de réorganisation. Vous jongleZ sans cesse avec les priorités, réallouant manuellement les ressources plusieurs fois par jour pour tenter de respecter les engagements clients. Les ruptures de composants bloquent régulièrement votre production alors même que d'autres pièces s'accumulent dans vos en-cours. Vos réunions de planification s'éternisent sans apporter de visibilité claire sur les capacités réelles disponibles.

Ces symptômes révèlent souvent une inadéquation entre la complexité de votre environnement de production et les outils utilisés pour l'ordonnancer. Que vous utilisiez encore Excel, que vous tentiez d'exploiter les modules d'ordonnancement de votre ERP, ou que vous envisagiez un logiciel d'ordonnancement spécialisé (APS), ce guide vous aidera à comprendre les différences fondamentales entre ces approches et à identifier la solution adaptée à votre contexte.

Dans cet article, nous explorons les 7 critères déterminants pour choisir un logiciel d'ordonnancement, nous comparons objectivement Excel, les ERP et les solutions APS spécialisées, et nous vous guidons à travers les étapes d'un déploiement réussi. Vous disposerez ainsi de tous les éléments pour transformer votre ordonnancement d'une contrainte opérationnelle chronophage en un avantage compétitif stratégique.

Les 7 critères essentiels pour choisir votre logiciel d'ordonnancement


1. Capacité finie et gestion multi-contraintes

Le premier critère discriminant concerne la capacité du système à gérer des contraintes de capacité finie. Contrairement à une planification en capacité infinie (qui suppose des ressources illimitées), l'ordonnancement en capacité finie reconnaît que vos ressources sont limitées et que tout ordre supplémentaire impacte nécessairement les autres.

Un logiciel d'ordonnancement performant doit gérer simultanément de multiples contraintes :

  • Capacités machines (heures disponibles, vitesses de production)

  • Compétences et disponibilités des opérateurs

  • Outillages et leurs temps de changement

  • Disponibilités des matières premières et composants

  • Contraintes de séquencement (ordre obligatoire entre certaines opérations)

  • Règles métier spécifiques (températures, délais incompressibles)

Cette gestion multi-contraintes distingue radicalement les solutions simplistes des logiciels d'ordonnancement véritablement capables d'optimiser des environnements industriels complexes.


2. Prise en compte des composants et identification des goulots

L'ordonnancement ne peut être déconnecté de la réalité des approvisionnements. Un logiciel d'ordonnancement efficace doit intégrer :

Visibilité sur les stocks de composants : Capacité à vérifier automatiquement la disponibilité des composants nécessaires avant de programmer un ordre de fabrication, évitant ainsi les lancements voués à l'échec.

Gestion des nomenclatures multi-niveaux : Prise en compte des dépendances entre produits finis, sous-ensembles et composants élémentaires pour synchroniser l'ensemble de la chaîne de fabrication.

Identification dynamique des goulots : Détection automatique des ressources contraintes qui limitent votre débit global, permettant de concentrer les efforts d'optimisation sur ces points critiques.

Protection des goulots : Génération automatique de tampons (buffers) devant les ressources contraintes pour garantir leur alimentation continue et maximiser leur productivité.

Cette dimension distingue les logiciels d'ordonnancement tactiques, véritablement connectés aux réalités opérationnelles, des outils purement théoriques.


3. Intégrations ERP/MES, infrastructure IT et sécurité

L'ordonnancement ne fonctionne pas en vase clos. Les capacités d'intégration constituent donc un critère majeur :

Connexion avec l'ERP : Import automatique des ordres de fabrication, nomenclatures, gammes, et export des plannings vers l'ERP. Cette bidirectionnalité évite les ressaisies manuelles sources d'erreurs.

Interface avec le MES : Remontée en temps réel des avancements de production permettant au logiciel d'ordonnancement d'ajuster dynamiquement ses calculs face à la réalité terrain.

Infrastructure technique : Solution cloud ou on-premise, selon vos contraintes de sécurité et de performance. Les solutions cloud modernes offrent généralement une mise en œuvre plus rapide.

Sécurité et conformité : Certifications de sécurité (SOC 2, ISO 27001), gestion des droits d'accès, traçabilité des modifications, conformité RGPD.

Un logiciel d'ordonnancement qui s'intègre harmonieusement dans votre écosystème IT existant facilitera considérablement son adoption et maximisera sa valeur.


4. Time-to-value, expérience utilisateur et pilotage atelier

La rapidité de déploiement et l'ergonomie déterminent largement le succès d'un projet d'ordonnancement :

Time-to-value : Délai entre la décision d'investissement et l'obtention des premiers bénéfices opérationnels. Les logiciels d'ordonnancement modernes visent des déploiements en 4 à 12 semaines contre 6 à 18 mois pour les solutions historiques.

Expérience utilisateur (UX) : Interface visuelle intuitive (diagrammes de Gantt interactifs), apprentissage rapide, manipulation aisée (glisser-déposer). Une UX défaillante conduit à un rejet par les utilisateurs.

Communication avec l'atelier : Capacité à afficher les priorités directement aux opérateurs via écrans, tablettes ou terminaux dédiés. Cette boucle de communication transforme le meilleur ordonnancement théorique en réalité opérationnelle.

Mobilité : Accès depuis tablettes ou smartphones pour les superviseurs et chefs d'équipe qui passent leur temps sur le terrain.

Le logiciel d'ordonnancement le plus sophistiqué reste inutile s'il n'est pas adopté par les équipes. L'UX n'est donc pas un luxe mais un impératif.


5. Gouvernance des données, scénarios et mesure du ROI

La qualité de l'ordonnancement dépend directement de la qualité des données qui l'alimentent :

Gestion de la qualité des données : Mécanismes de validation, détection d'anomalies, suggestions de corrections. Un logiciel d'ordonnancement doit aider à identifier et corriger les données erronées (temps standards aberrants, gammes incohérentes).

Simulation de scénarios : Capacité à tester rapidement l'impact de décisions (accepter une commande urgente, acquérir un équipement, recruter des opérateurs) avant de les appliquer réellement.

Tableaux de bord et KPIs : Visualisation de la performance (taux de service, taux de charge, respect du plan) pour piloter l'amélioration continue.

Mesure du ROI : Capacité à quantifier les gains obtenus (réduction des délais, augmentation de la productivité, amélioration du taux de service) pour justifier l'investissement.

Cette dimension analytique transforme le logiciel d'ordonnancement d'un outil opérationnel en un levier stratégique de performance.


6. Capacités d'optimisation algorithmique

Au-delà de la simple visualisation, un logiciel d'ordonnancement performant doit optimiser activement :

Algorithmes d'optimisation : Capacité à explorer automatiquement des milliers de combinaisons pour identifier les séquences optimales selon vos critères (minimisation des retards, maximisation du débit, réduction des en-cours).

Optimisation multi-objectifs : Gestion simultanée d'objectifs parfois contradictoires (productivité vs qualité vs délais) avec possibilité de définir des pondérations.

Réordonnancement dynamique : Recalcul automatique face aux aléas (pannes, absences, urgences) en minimisant les perturbations sur le plan existant.

Temps de calcul : Solutions capables de calculer des plannings optimisés en quelques secondes même pour des environnements complexes (centaines d'ordres, dizaines de ressources).

Ces capacités distinguent radicalement les logiciels d'ordonnancement véritablement intelligents des simples outils de visualisation.


7. Adaptabilité sectorielle et support

Enfin, l'adéquation aux spécificités de votre secteur conditionne la pertinence de la solution :

Expertise sectorielle : Connaissance des contraintes spécifiques de votre industrie (traçabilité aéronautique, DLC agroalimentaire, compétences rares en horlogerie).

Paramétrabilité : Capacité à configurer le logiciel d'ordonnancement pour refléter vos règles métier sans développements informatiques lourds.

Support et accompagnement : Qualité de la formation initiale, réactivité du support technique, accompagnement dans l'amélioration continue.

Communauté et écosystème : Existence d'une base d'utilisateurs partageant bonnes pratiques et retours d'expérience.

Un logiciel d'ordonnancement générique nécessitera des adaptations coûteuses là où une solution spécialisée apportera de la valeur immédiate.


Comparatif synthétique : Excel vs Module ERP vs Logiciel d’ordonnancement

Pour clarifier les différences fondamentales entre ces approches, voici une matrice comparative sur les dimensions critiques :

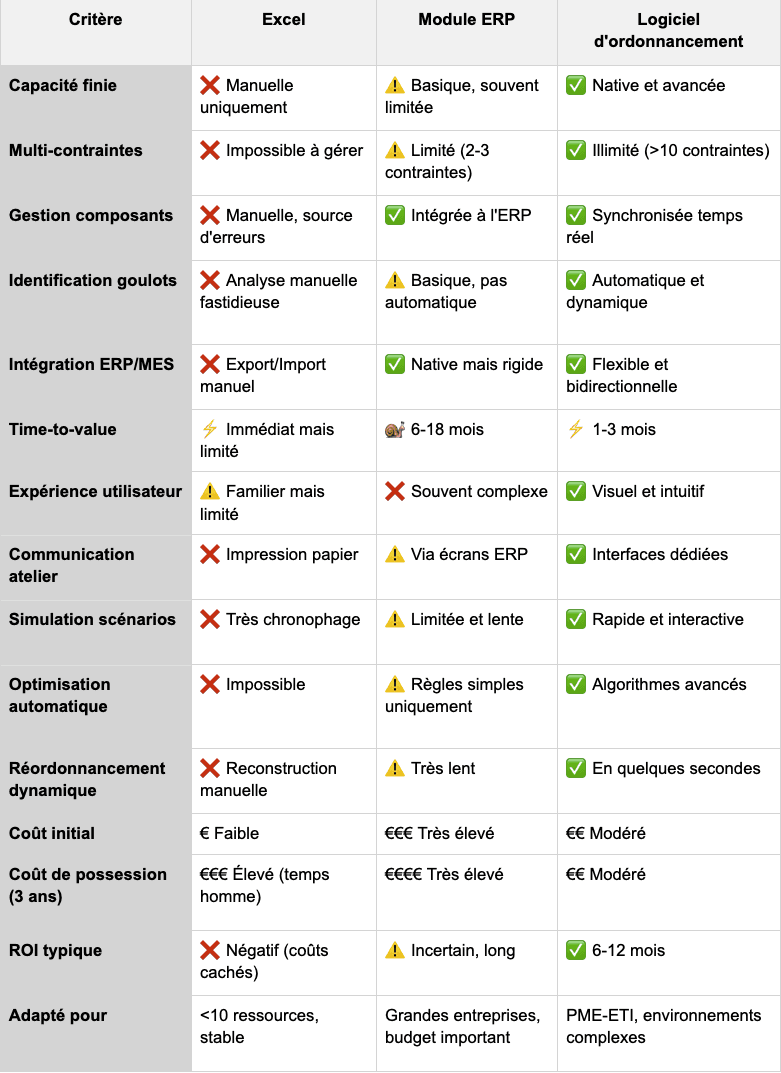

Tableau comparatif Comparatif synthétique : Excel vs Module ERP vs Logiciel d’ordonnancement


Analyse détaillée par solution

Excel : Approprié uniquement pour des environnements extrêmement simples (<10 ressources, faible variabilité). Au-delà, les coûts cachés (temps de planification, erreurs, retards) dépassent rapidement le coût d'une solution professionnelle.

Modules ERP : Conçus pour la planification stratégique (MRP, PDP) mais généralement inadaptés à l'ordonnancement tactique fin. Leur complexité d'utilisation et leurs temps de calcul prohibitifs limitent leur adoption pour l'ordonnancement quotidien.

Logiciels d'ordonnancement APS : Solutions spécialisées offrant le meilleur équilibre entre puissance fonctionnelle, rapidité de déploiement et adoption utilisateur. Particulièrement pertinents pour les environnements à contraintes multiples nécessitant réactivité et optimisation.


Étapes de déploiement et conduite du changement

Le déploiement d'un logiciel d'ordonnancement suit généralement une méthodologie éprouvée en 4 phases :


Phase 1 : Cadrage et préparation (2-3 semaines)

  • Définition précise du périmètre (ressources, produits, horizon)

  • Identification des contraintes et règles métier critiques

  • Audit de la qualité des données existantes

  • Constitution de l'équipe projet et définition des rôles

  • Planification détaillée du déploiement


Phase 2 : Configuration et paramétrage (3-4 semaines)

  • Import et validation des données (ressources, gammes, nomenclatures)

  • Paramétrage du logiciel d'ordonnancement selon vos règles

  • Configuration des intégrations ERP/MES

  • Tests fonctionnels et validation des algorithmes

  • Ajustements itératifs basés sur les retours utilisateurs


Phase 3 : Formation et pilote (2-3 semaines)

  • Formation des planificateurs et superviseurs

  • Démarrage en mode pilote sur un périmètre restreint

  • Utilisation en parallèle avec les méthodes existantes

  • Collecte des retours et ajustements fins

  • Validation des bénéfices mesurables


Phase 4 : Généralisation et optimisation (2-3 semaines)

  • Extension progressive à l'ensemble du périmètre

  • Abandon des anciens outils

  • Formation des équipes atelier

  • Mise en place des processus d'amélioration continue

  • Mesure et communication des gains obtenus

Un déploiement typique s'étend donc sur 8 à 12 semaines, avec des bénéfices opérationnels visibles dès la phase pilote. Cette rapidité contraste fortement avec les projets ERP traditionnels souvent mesurés en trimestres voire en années.


Bonnes pratiques pour évaluer et sélectionner votre solution


Réaliser un POC (Proof of Concept) ciblé

Plutôt qu'une évaluation théorique basée uniquement sur des démonstrations génériques, privilégiez un POC sur vos données réelles :

  • Fournir un échantillon représentatif de vos données (gammes, ressources, ordres)

  • Demander au fournisseur de configurer son logiciel d'ordonnancement sur ce cas concret

  • Évaluer les résultats obtenus (planning généré, temps de calcul, facilité d'utilisation)

  • Impliquer vos futurs utilisateurs dans cette évaluation

Cette approche pragmatique révèle rapidement les écarts entre promesses commerciales et capacités réelles.


Définir des critères de succès mesurables

Établissez en amont les métriques qui définiront le succès du projet :

  • Réduction du temps de planification (objectif : -60 à -75%)

  • Amélioration du taux de service client (objectif : +15 à +25 points)

  • Augmentation du taux d'utilisation des ressources critiques (objectif : +10 à +20 points)

  • Réduction des en-cours de production (objectif : -20 à -40%)

Ces critères guideront non seulement la sélection mais aussi la mesure du ROI post-déploiement.


Organiser un atelier "goulots" collaboratif

Réunissez planificateurs, superviseurs et opérateurs expérimentés pour :

  • Identifier collectivement les ressources contraintes de votre système

  • Lister les dysfonctionnements récurrents de l'ordonnancement actuel

  • Définir les règles de priorisation que doit respecter le logiciel d'ordonnancement

  • Recueillir les attentes spécifiques de chaque fonction

Cette co-construction favorise l'appropriation future de la solution et garantit son adéquation aux besoins réels.


Évaluer le partenaire au-delà de l'outil

La qualité du fournisseur importe autant que celle du logiciel :

  • Solidité financière et pérennité de l'entreprise

  • Références clients dans votre secteur d'activité

  • Qualité perçue du support technique (temps de réponse, compétence)

  • Fréquence des mises à jour et roadmap produit

  • Facilité de contact avec l'équipe dirigeante

Un logiciel d'ordonnancement excellent mal supporté générera plus de frustration qu'un outil moyen bien accompagné.


Conclusion : Transformer votre ordonnancement en avantage compétitif

Le choix d'un logiciel d'ordonnancement constitue une décision stratégique qui impactera durablement votre performance opérationnelle. Comme nous l'avons démontré, les différences entre Excel, les modules ERP et les solutions APS spécialisées sont fondamentales, tant sur les capacités fonctionnelles que sur les bénéfices opérationnels.

Les 7 critères présentés - capacité finie multi-contraintes, gestion des composants et goulots, intégrations IT, time-to-value, gouvernance des données, optimisation algorithmique et adaptabilité sectorielle - vous offrent un cadre structuré pour évaluer objectivement les solutions du marché.

Notre analyse comparative révèle que les logiciels d'ordonnancement APS spécialisés, comme Oplit, offrent le meilleur équilibre entre puissance fonctionnelle, rapidité de déploiement et retour sur investissement. Ils comblent le fossé entre la simplicité trompeuse d'Excel (inadapté dès que la complexité augmente) et la lourdeur des modules ERP (conçus pour d'autres finalités).

Les entreprises qui franchissent ce cap constatent typiquement :

  • Une réduction de 60 à 75% du temps consacré à l'ordonnancement

  • Une amélioration de 15 à 25% du taux de service client

  • Une augmentation de 10 à 20% de l'utilisation des ressources critiques

  • Un ROI atteint en 6 à 12 mois

Ces bénéfices ne sont pas le fruit du hasard mais la conséquence directe d'un choix éclairé et d'un déploiement méthodique.

Prêt à découvrir concrètement ce qu'un logiciel d'ordonnancement moderne peut apporter à votre entreprise ?


🎯 Demandez une démonstration personnalisée d'Oplit sur vos données réelles pour visualiser immédiatement l'impact potentiel sur votre ordonnancement.

Industry 4.0 is accelerating,

we will keep you informed 👇

About Oplit

Oplit is a planning solution that enhances the performance of manufacturers by enabling a reliable organization of their production.


How? By optimizing scheduling, load-capacity balance, and production control, Oplit provides visibility and tools so that each member of the production teams always makes the best decision.

Be contacted again

Two men working in a factory

Team availability

Stock level

Scheduled stops

About Oplit

Oplit is a planning solution that enhances the performance of manufacturers by enabling a reliable organization of their production.


How? By optimizing scheduling, load-capacity balance, and production control, Oplit provides visibility and tools so that each member of the production teams always makes the best decision.

Be contacted again

Two men working in a factory

About Oplit

Oplit is a planning solution that enhances the performance of manufacturers by enabling a reliable organization of their production.


How? By optimizing scheduling, load-capacity balance, and production control, Oplit provides visibility and tools so that each member of the production teams always makes the best decision.

Be contacted again

Two men working in a factory

About Oplit

Oplit is a planning solution that enhances the performance of manufacturers by enabling a reliable organization of their production.


How? By optimizing scheduling, load-capacity balance, and production control, Oplit provides visibility and tools so that each member of the production teams always makes the best decision.

Be contacted again

Two men working in a factory

Discover our articles

See all articles

Two workers are looking at a screen with graphs in a factory.

Planning is an essential activity in industrial operations. A good planning system improves the service rate, enables confident launches into new markets, enhances productivity while reducing inventory levels.

Read more

man holding a tablet in front of a factory machine

Industrial production planning solutions are evolving and offer real advantages over manual tools like Excel, which are useful but have limitations in terms of updates, maintenance, and interactivity.

Read more

Two men looking at a factory dashboard

The PDP is a reliable and clear indicator of inventory management. It allows you to define your inventory policy and helps you manage storage and supply costs.

Read more

Discover our articles

See all articles

Two workers are looking at a screen with graphs in a factory.

Planning is an essential activity in industrial operations. A good planning system improves the service rate, enables confident launches into new markets, enhances productivity while reducing inventory levels.

Read more

man holding a tablet in front of a factory machine

Industrial production planning solutions are evolving and offer real advantages over manual tools like Excel, which are useful but have limitations in terms of updates, maintenance, and interactivity.

Read more

Two men looking at a factory dashboard

The PDP is a reliable and clear indicator of inventory management. It allows you to define your inventory policy and helps you manage storage and supply costs.

Read more

© 2023 Oplit. All rights reserved.

Planning solution 4.0 to improve the profitability of industrial sites.
